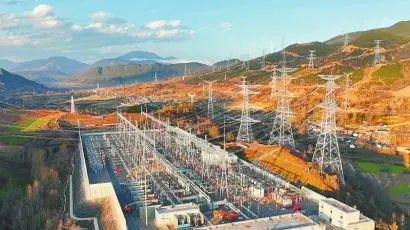

成都12月9日,四川电网月城Ⅱ500千伏开关站进入试运行,标志着四川攀西电网优化工程第二阶段建设完成,清洁能源消纳再添保障。
据了解,开关站是电力系统重要设施之一,与变电站不同的是,开关站不具备电压调节功能。开关站主要通过系列开关装置优化调整各条输电线路的电力输送等运行情况,起到优化区域电网运行作用。
四川攀西电网汇集西南地区多条水电输送通道,存在一定系统性安全风险。2022年9月起,国家电网在川实施500千伏攀西优化工程,分五个阶段优化攀西电网网架结构,增强攀西电网抵御极端故障能力,进一步升级四川电网,强化西南能源备份。“优化改造相当于对攀西地区电网实施一场‘外科手术’,理顺电网‘血管’,再造一颗‘心脏’。”工程业主项目部副经理徐乾杰称,500千伏月城Ⅱ开关站对整个攀西电网优化工程起着承上启下、贯串连接的关键作用,就是这颗“心脏”。
当前,月城Ⅱ开关站正在开展500千伏一次设备安装作业,预计于9月底结束。从设备外观检查到安装调试,筹备组成员在各个环节严格执行技术监督管理规定要求,仔细对照并检查设备参数和指标,不放过任何细节。
一次设备安装期间,所有设备一到站,筹备组成员就马上开箱验收,严格把控到货设备质量。8月17日,筹备组成员发现新到货的套管存在中心导体镀银层起泡的问题。经厂家、施工方综合评估后,这批套管返厂维修。刘承锋介绍,站内设备多,任何一个元件出问题都会影响开关站安全运行,严格把关施工过程就是为了及时发现并消除设备的潜在缺陷,保证设备投运后安全运行。
在站内,筹备组6名成员白天全程跟进施工现场作业,晚上通过自学、互讲、课后提问等方式,学习施工图纸、规程规范、工程典型缺陷库等内容,熟练掌握站内设备性能和操作流程。截至目前,筹备组已完成土建、电气设备、辅助设施验收卡的填写,以及常用图集、现场专用规程等编制工作,共提出10条合理化建议,并及时与施工方和生产厂家协调解决施工中发现的问题。
“越是工期紧、越要认真仔细,不能有任何疏忽。”张家平说。目前,月城Ⅱ开关站电气安装各项工作正按计划有序推进,计划于10月上旬竣工并具备送电条件。筹备组每天按照验收大纲和规程规范要求,有序推进设备安装和随工验收,加强隐患缺陷闭环管理,全方位保障该站零缺陷投运。
月城Ⅱ开关站投运后,将有效缓解攀西电网原有的月城500千伏变电站运行压力,有力保障四川今冬明春电力可靠供应,满足攀西地区更大规模的清洁能源开发、送出及消纳,将地区能源优势转化为经济优势。
接下来,四川电网将持续推进攀西电网优化工程余下三个阶段工作,预计2025年6月完成全部改造任务,进一步升级四川电网,为四川经济社会发展提供更坚强电力保障。
